南方以及北方夏季多雨季節,經常遇到工期緊張,需要在雨季開展防滲工程施工。雨水會對各類土工合成材料施工質量造成干擾,土工膜焊接遇水汽會出現虛焊;膨潤土防水毯遇雨水會提前活化流失;土工布被泥漿污染喪失過濾性能。如果沒有雨季專項施工方案,冒雨強行施工,極易埋下隱蔽質量隱患。

首先明確禁止施工的工況:下雨、大霧、空氣濕度大,膜面結露有水珠時,禁止進行 HDPE 土工膜熱熔焊接。水汽混入焊縫之間,焊縫內部會形成氣孔,肉眼很難發現,后期水壓作用下氣孔貫通,形成滲漏通道。沒有防雨遮蔽條件,降雨來臨要立刻停止焊接作業。

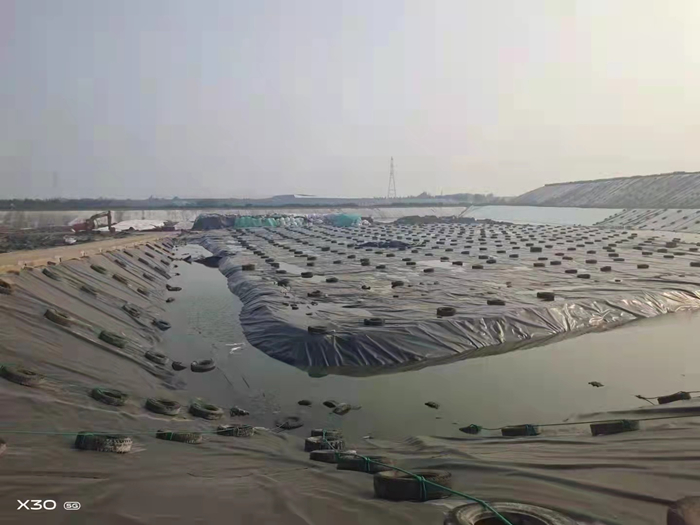

土工膜雨季防護:卷材堆放場地做好墊高防雨,卷材底部墊木方,遠離積水低洼處,外層完整包裹防雨布。已經鋪設但還沒有焊接的土工膜,降雨來臨要做好遮蓋。已經鋪好尚未做保護層的土工膜,雨后膜面會積存雨水,復工焊接前,必須把膜面積水排凈,擦干膜面,等待膜材完全干燥之后再開展焊接。坡面土工膜要做好臨時排水,避免雨水在膜面大量匯集沖刷。
膨潤土防水毯雨季施工風險更高。鈉基膨潤土遇水就會吸水膨脹,如果鋪設完成遭遇大雨,沒有及時覆土遮蓋,膨潤土遇水膨脹之后被雨水沖刷流失,局部會出現缺料,防滲能力直接下降。雨季施工膨潤土防水毯,遵循隨鋪隨蓋原則,鋪設完一片區域盡快覆土防護。天氣預報有大雨,不建議大面積展鋪膨潤土防水毯。已經被雨水沖刷流失的部位,不能直接將就使用,必須進行補鋪,補足膨潤土防水毯。
土工布雨季管控,露天堆放做好防雨。鋪設現場防止泥漿飛濺污染土工布,一旦土工布表面被泥漿厚厚覆蓋,會直接堵塞土工布孔隙,后期過濾反濾功能失效。被泥漿嚴重污染的土工布,無法清理復原,需要更換新布。雨后基面泥濘,盡量減少人員車輛直接踩踏已經鋪好的土工布。
雨季地基基面變化不容忽視,降雨過后地基容易積水、泥濘、局部沉降。復工之前,不能直接在泥濘基面上鋪設土工材料,要把積水排走,晾曬、處理基面,檢查地基有沒有出現坑洼、淤泥、局部沉降,基面驗收合格之后再?gòu)?fù)工。
雨季施工現場需要準備防雨篷布、排水泵等應急物資。合理劃分施工段,不要一次性鋪開過大作業面,做到完成一段防護一段。做好天氣預判,避開強降雨天氣進行關鍵工序焊接、防水毯鋪放。雨后復工,對之前完成焊縫進行抽檢,加大充氣、真空檢測比例,排查雨水造成的虛焊缺陷。
工期緊張也不可忽視雨季施工限制條件,做好材料防護、工序安排、雨后核驗,把降雨對防滲工程的負面影響降到更低。
